Fasikan
2023 SCA förvärvade SCA det tillståndsgivna vindkraftsprojektet Fasikan Vind AB från Arise AB. Projektet ligger på SCAs mark i Bräcke kommun, Jämtlands län.
Byggprojektet omfattar uppförande av 15 turbiner som kommer levereras av Nordex. Den totala installerade effekten kommer att ligga på 105 MW med en uppskattad produktion på 333 GWh vilket motsvarar en årsförbrukning av el för cirka 15 000 hushåll.
Arise AB ansvarar för byggnation av vindparken som kommer påbörjas under november 2023 och parken beräknas kunna vara i drift i början av 2026.
Projektets nyckelfakta
Teknologi: | Vindkraft |
---|---|
Fas: | Byggnation |
Antal turbiner: | 15 |
Höjd: | Max 240 m |
Uppskattad produktion: | 333 GWh |
Aktuellt i projektet
Under 2024 genomfördes den första av två etapper i byggnationen av Fasikan vindkraftpark. I denna fas färdigställdes de 15 platser där vindkraftverken kommer att stå, inklusive fundament och kranplatser för installationen. Även det interna väg- och elnätet färdigställdes. Under hösten testades vägarna för att säkerställa att de klarar av de transporter som krävs på ett säkert och effektivt sätt.
Parallellt med detta pågick under hösten 2024 och vintern 2025 arbetet med att bygga den nya kraftledningen mellan Fasikan och anslutningspunkten till regionnätet i Ånge. De sista kilometrarna av ledningen har grävts ner för att minska påverkan på omgivningen.
Under våren 2025 inleddes transporterna av vindkraftsdelar till området, och i slutet av maj restes det första vindkraftverket. Under sommaren och hösten 2025 fortsätter byggnationen av verken. Av säkerhetsskäl pausas arbetet vid höga vindar eller risk för åska.
Under de mest intensiva byggfaserna kan upp till 100 personer befinna sig samtidigt på plats i Fasikan.
Av säkerhetsskäl kan åtkomsten till området vara begränsad under perioder då lyft- och transportarbete pågår. Vi ber om förståelse för detta och tackar för den visade hänsyn och tålamod som boende i området visar under byggtiden.
Fasikan vindkraftpark planeras att tas i drift vid årsskiftet 2025/2026.
Senast uppdaterad: augusti 2025
Utvecklingen av Fasikans vindkraftspark

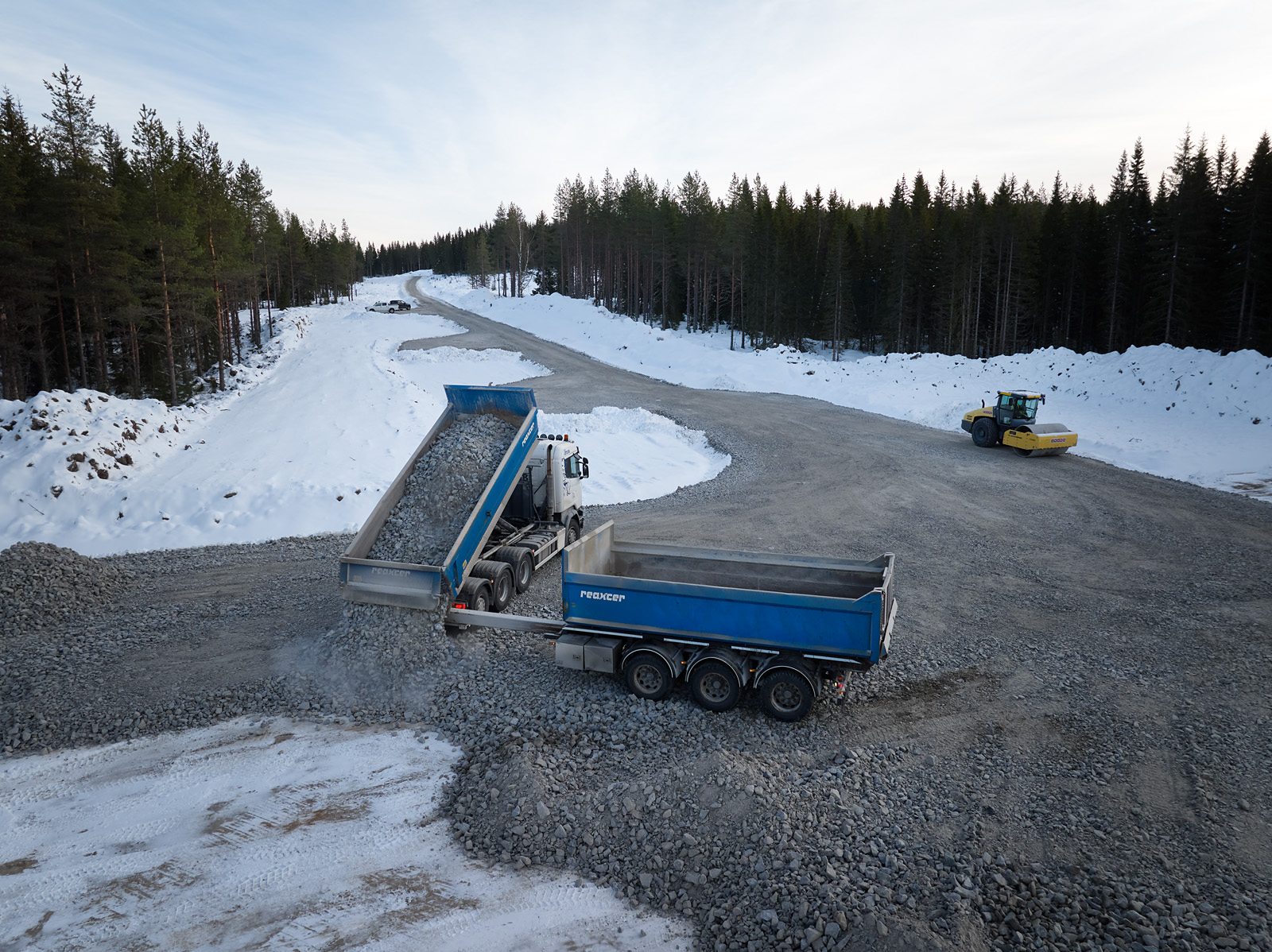

Vintern 2024 – Stabila vägar och vändplatser byggs för kommande vindkrafttransporter.Fotograf: Torbjörn Bergkvist

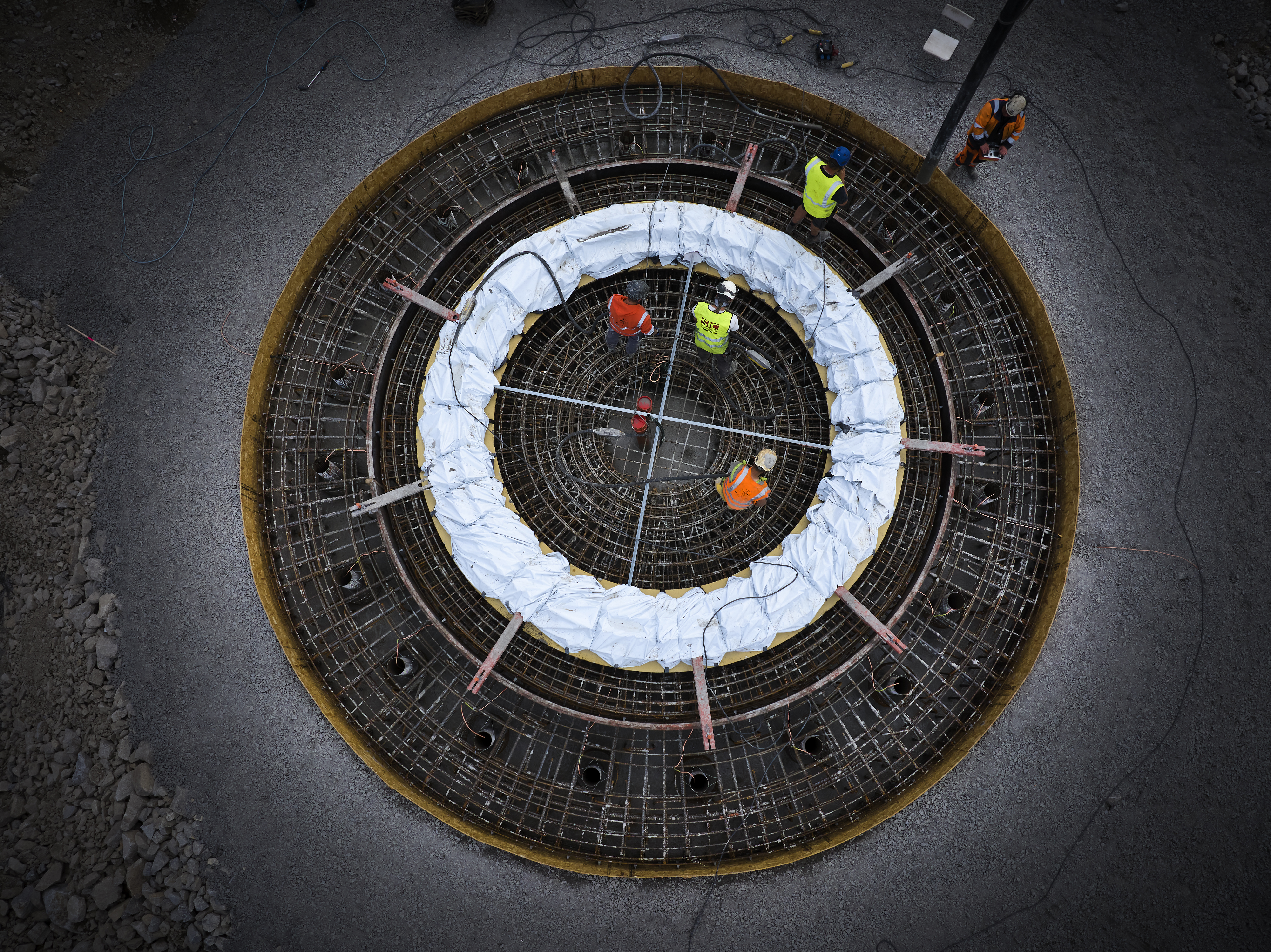

Juli 2024 – Byggnation av fundament för en av de 15 vindkraftsturbiner som ska resas i Fasikan.Fotograf: Torbjörn Bergkvist

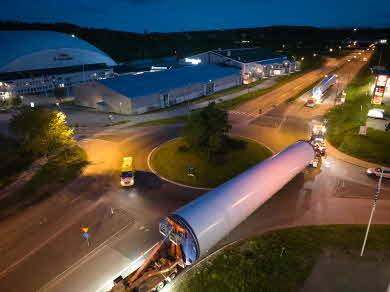

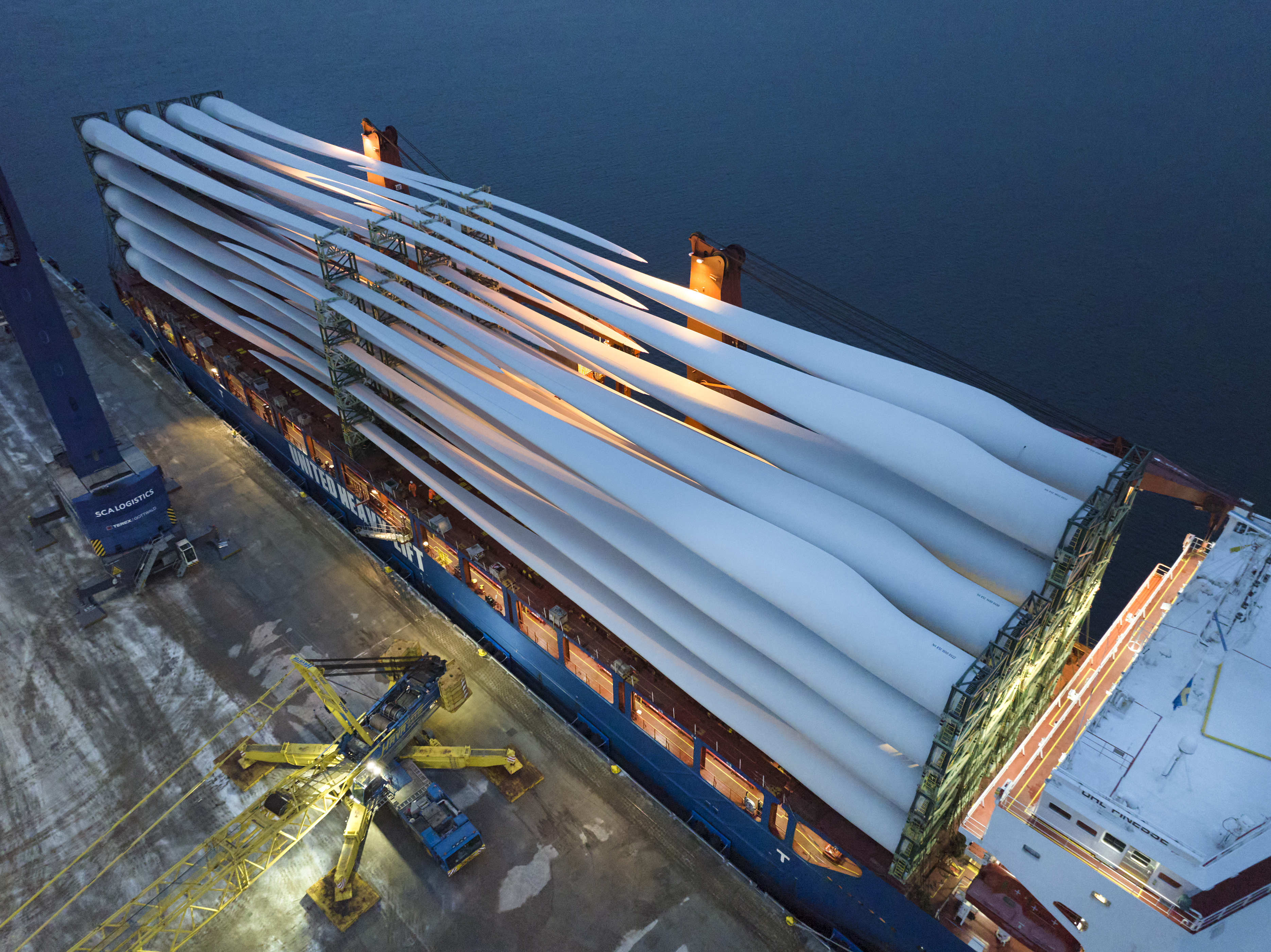

Januari 2025 – Delar till de nya vindkraftverken lossas i Tunadalshamnen.Fotograf: Torbjörn Bergkvist

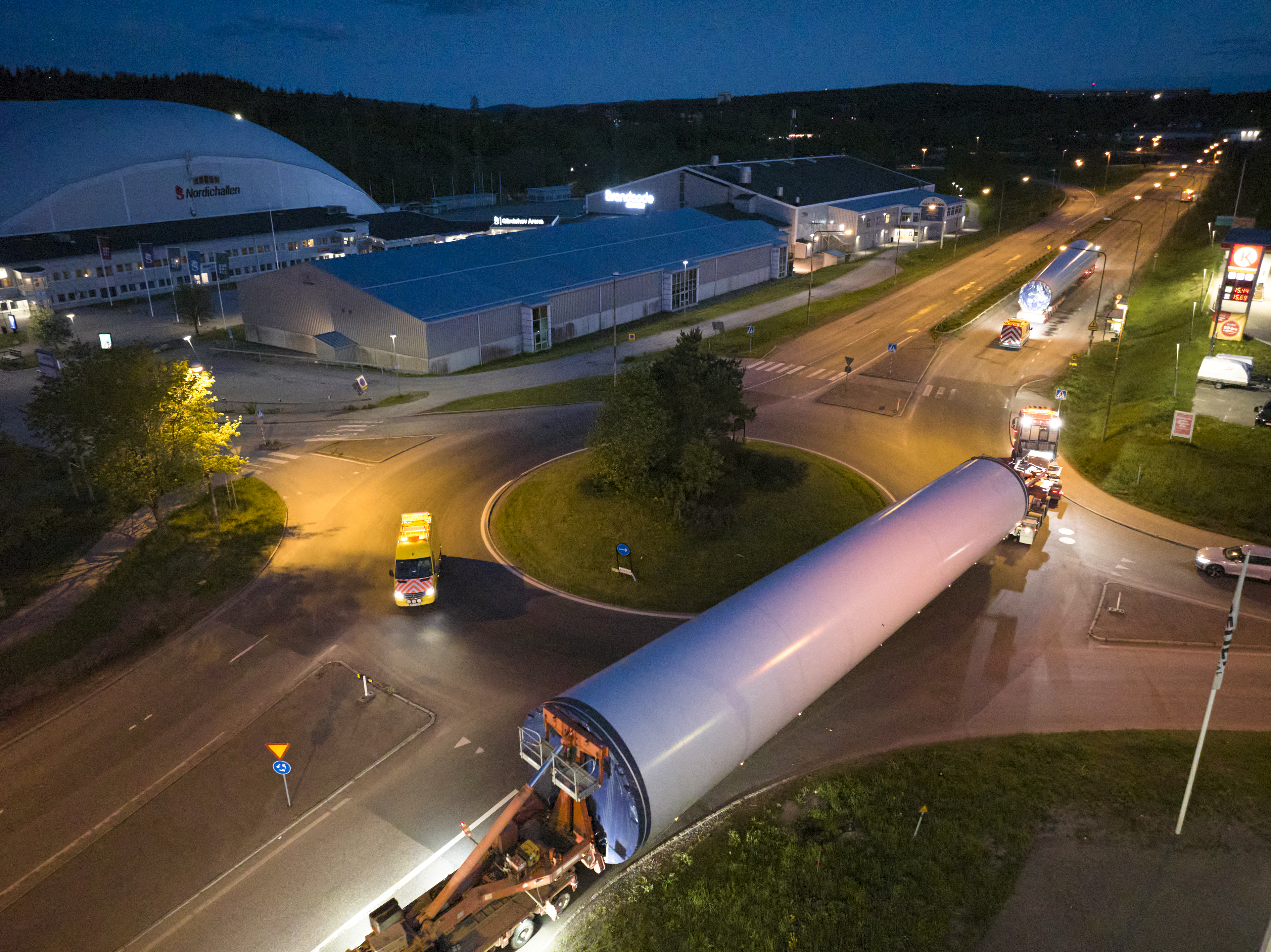

Januari 2025 – Transporten av vindkraftsdelar kräver noggrann planering och precisionFotograf: Torbjörn Bergkvist

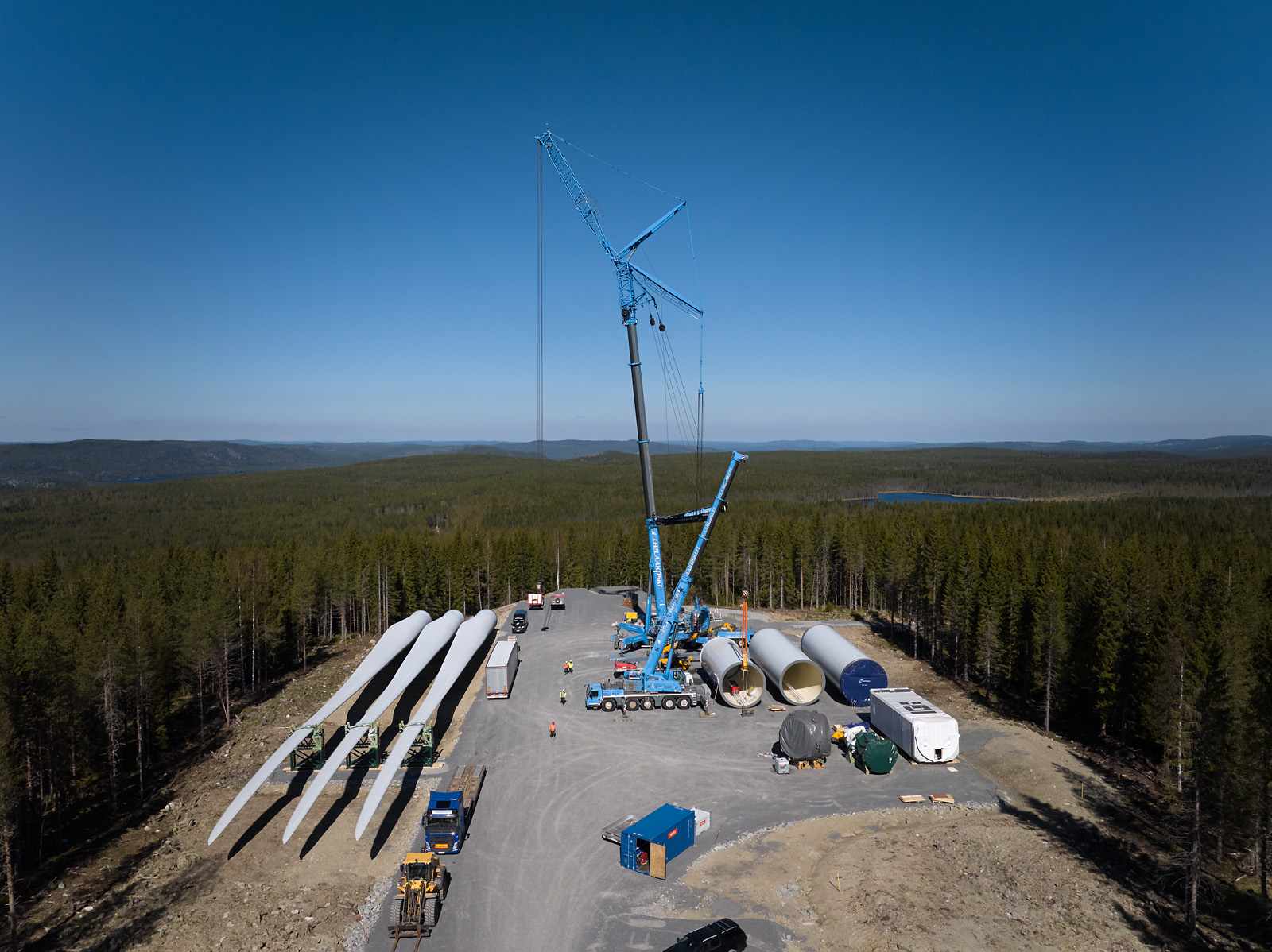

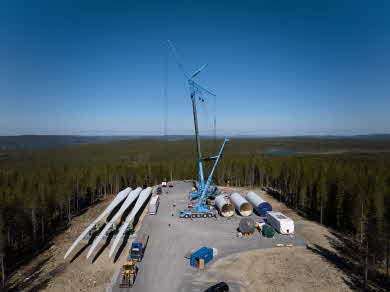

Maj 2025 – Nu startar monteringen av ett av de nya vindkraftverken.Fotograf: Torbjörn Bergkvist

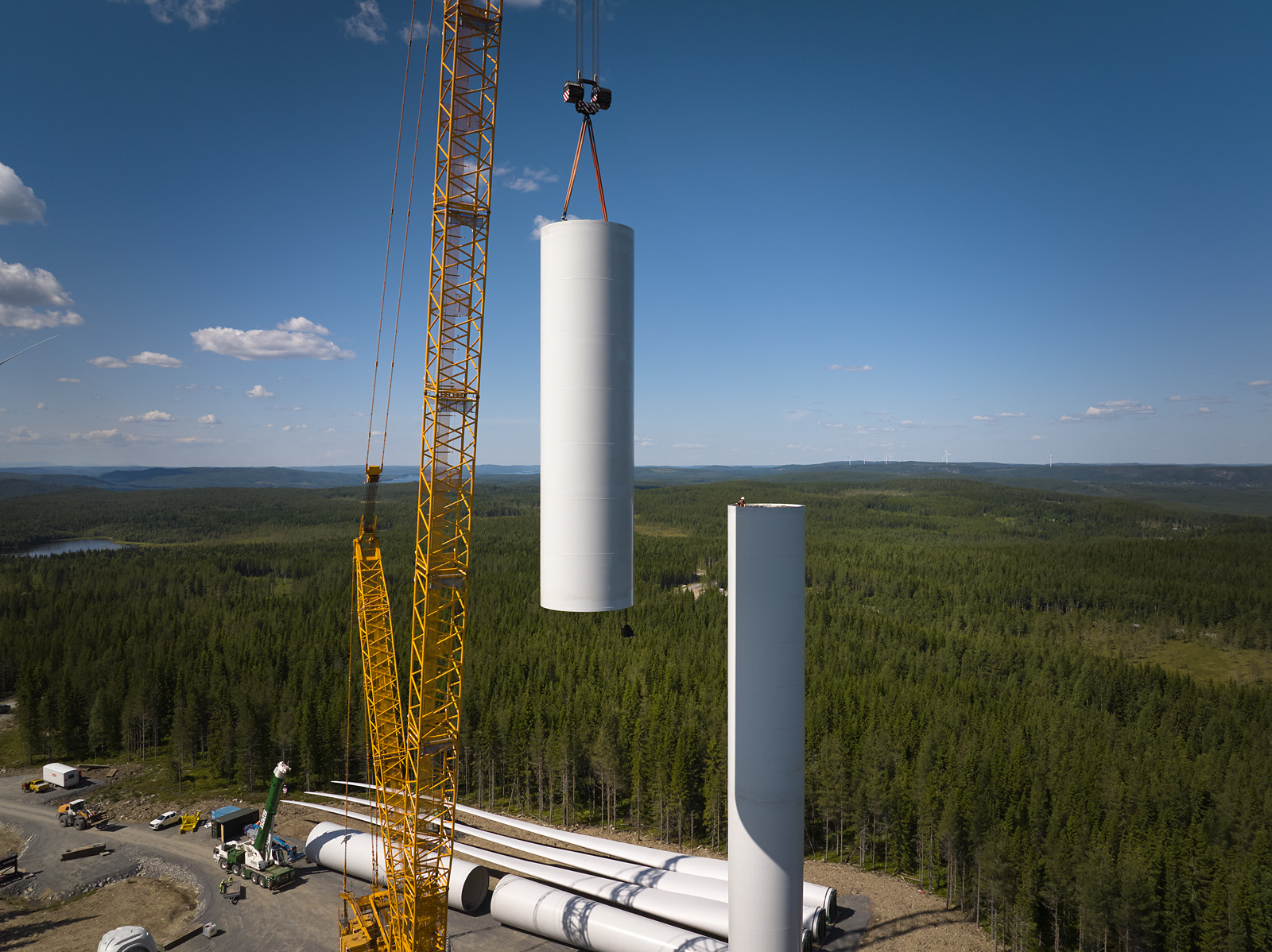

Juli 2025 – För att montera vindkraftverket krävs vindar på max 7 m/s. Här lyfts en tornsektion på plats.Fotograf: Torbjörn Bergkvist

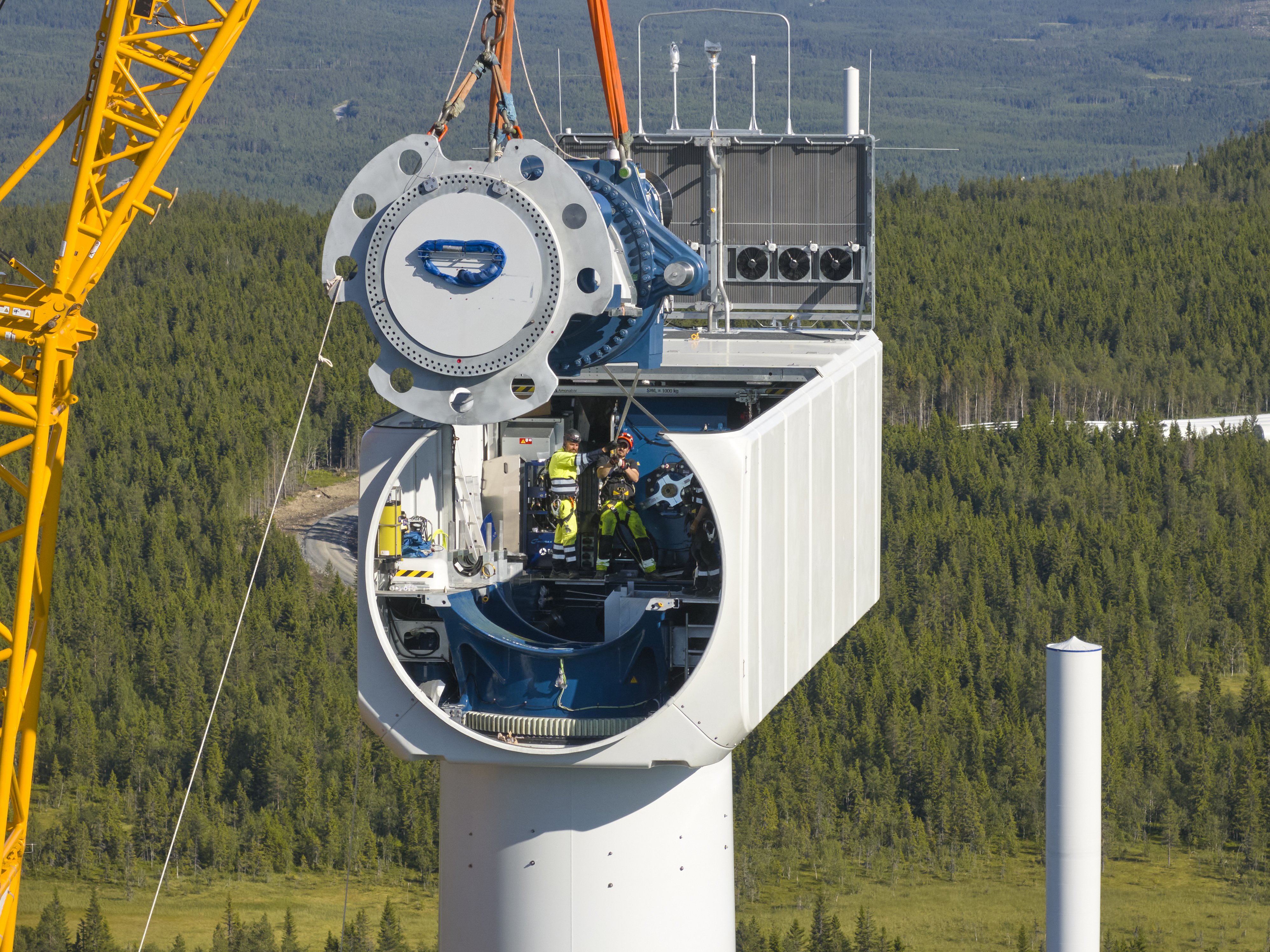

Juli 2025 – Drivlinan installeras i nacellen, drivlinan består av växellåda och generator, där vindkraften omvandlas till elektricitet.Fotograf: Torbjörn Bergkvist

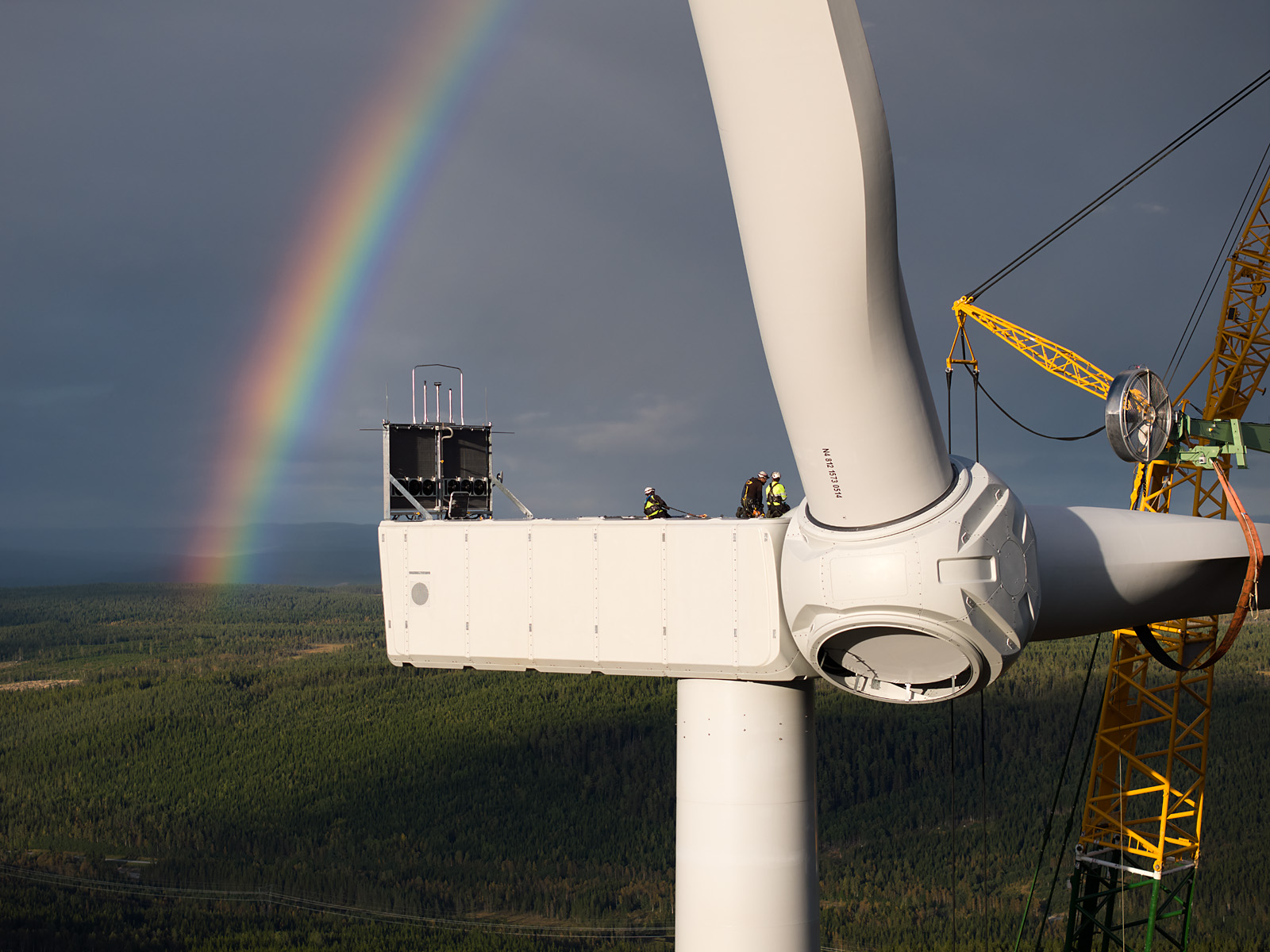

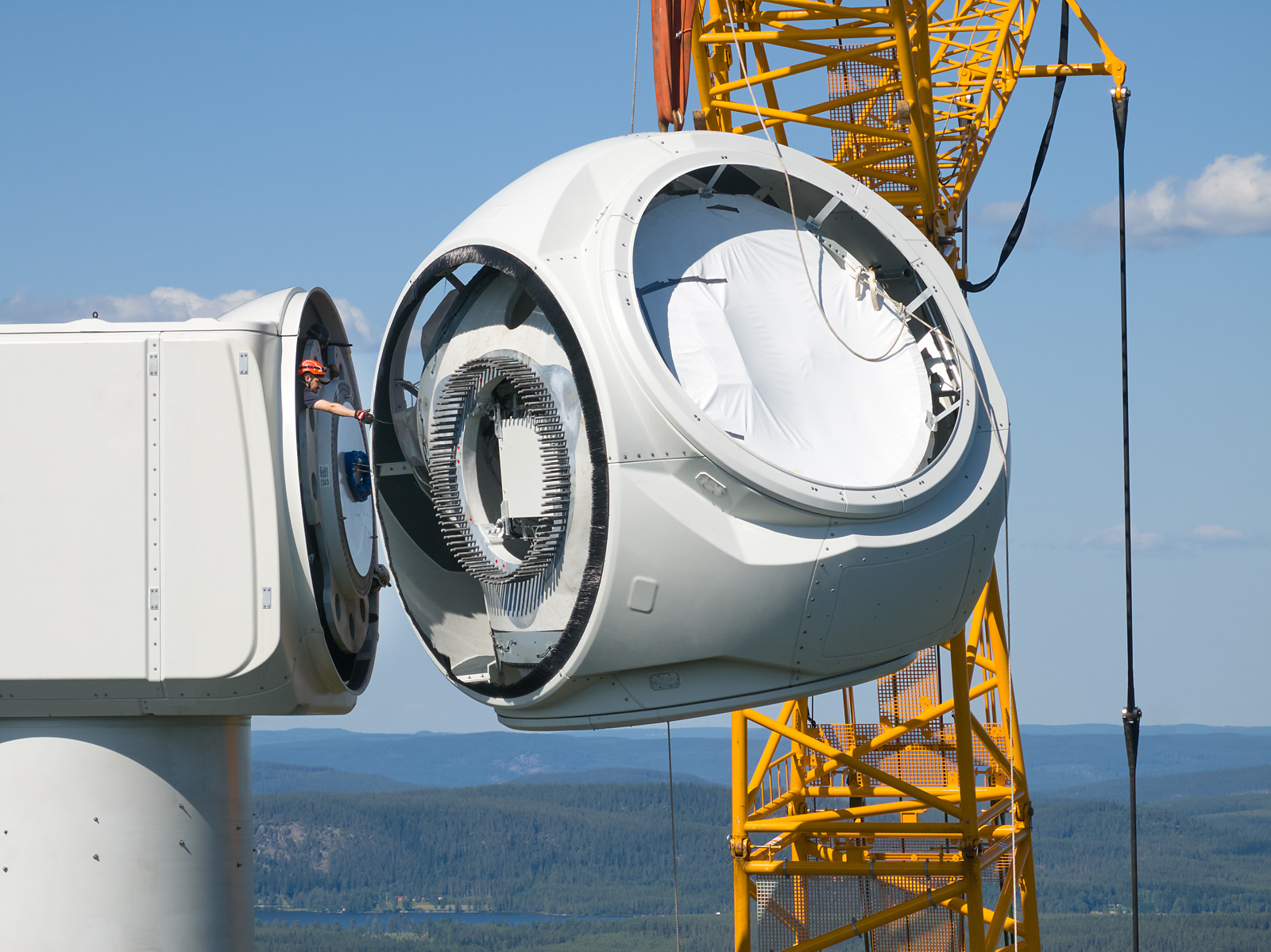

Juli 2025 – Hubben lyfts på plats på vindkraftverket. På hubben monteras därefter de tre bladen. Höjdarbete kräver rigorösa säkerhetsåtgärder och orädda arbetare.Fotograf: Torbjörn Bergkvist

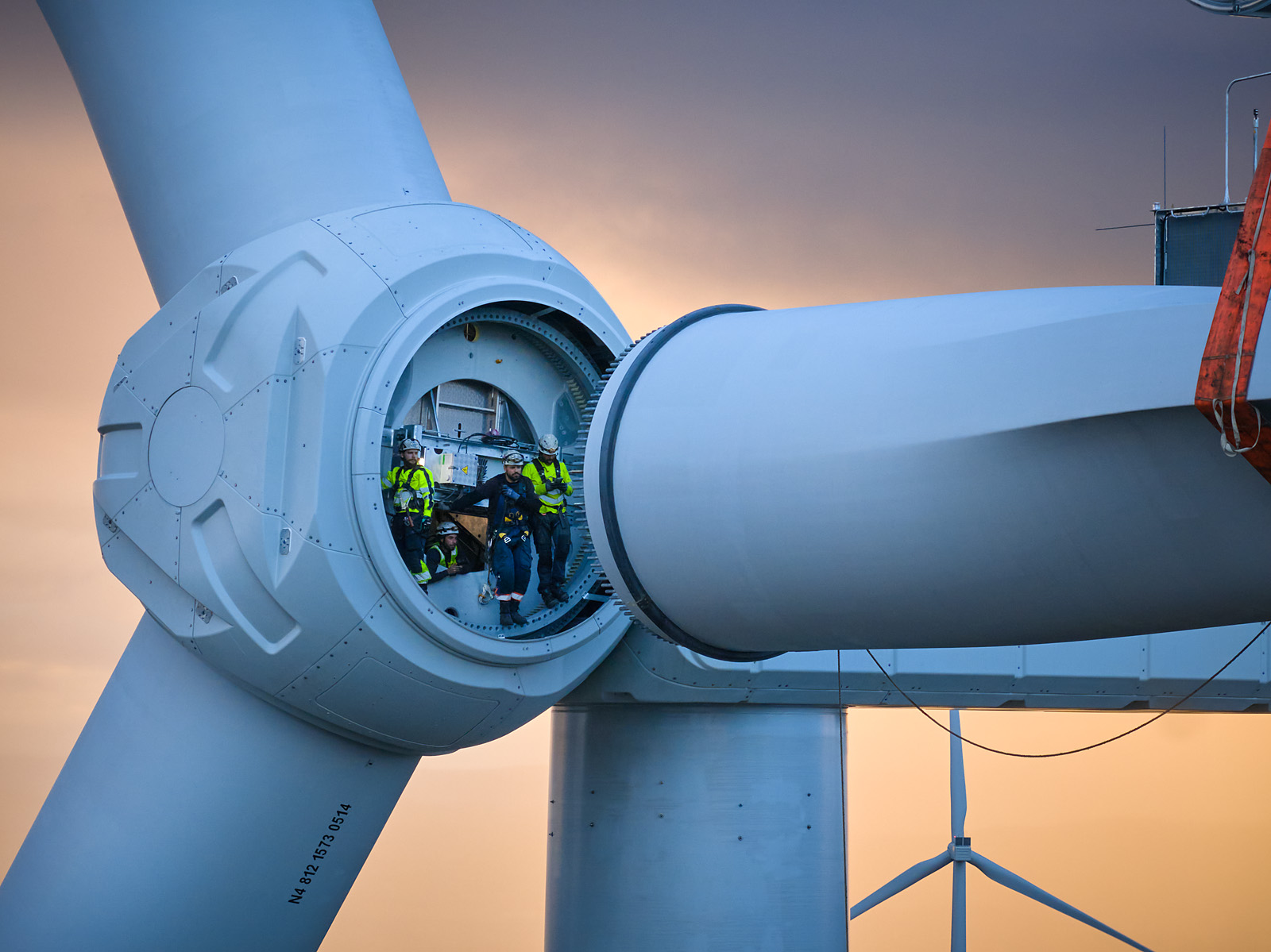

September 2025 – Ett av bladen till vindkraftverket lyfts på plats och monteras fast i hubben.Fotograf: Torbjörn Bergkvist

September 2025 - De 15 vindkraftverken planeras vara i drift och generera förnybar el i början av 2026.Fotograf: Torbjörn Bergkvist

Vintern 2024 – Stabila vägar och vändplatser byggs för kommande vindkrafttransporter.Fotograf: Torbjörn Bergkvist
